- La consellera de Salud, Manuela García ha visitado las obras del centro sanitario
Las obres de ampliación del Hospital de Manacor, que comenzaron el mes de agosto del año pasado, continúan a buen ritmo y ya están ejecutadas al 13%. Se estima que el área ambulatoria esté lista dentro del primer trimestre de 2025.
La consellera de Salud, Manuela García, ha visitado las obras del Plan Director del Hospital de Manacor, acompañada por el director general del Servicio de Salud, Javier Ureña; el gerente del Hospital, Ignasi Casas, y el equipo directivo del centro.
La consellera García ha podido comprobar de primera mano la evolución de la construcción del nuevo edificio de uso ambulatorio y del edificio industrial, que se lleva a cabo al mismo tiempo. Manuela García ha expresado su satisfacción con el progreso de las obras y ha subrayado la relevancia de este proyecto, “que no solo impactará positivamente a una población de 150,000 personas, sino que también desempeñará un papel crucial en la humanización de los tratamientos médicos, particularmente beneficiando a pacientes de diálisis”.
El proyecto global tiene un presupuesto de 59 millones de euros y un plazo de ejecución de cuatro años. Una vez finalizadas las obras, el centro hospitalario pasará a tener 53.445 m², más del doble de la superficie actual (24.531 m²).

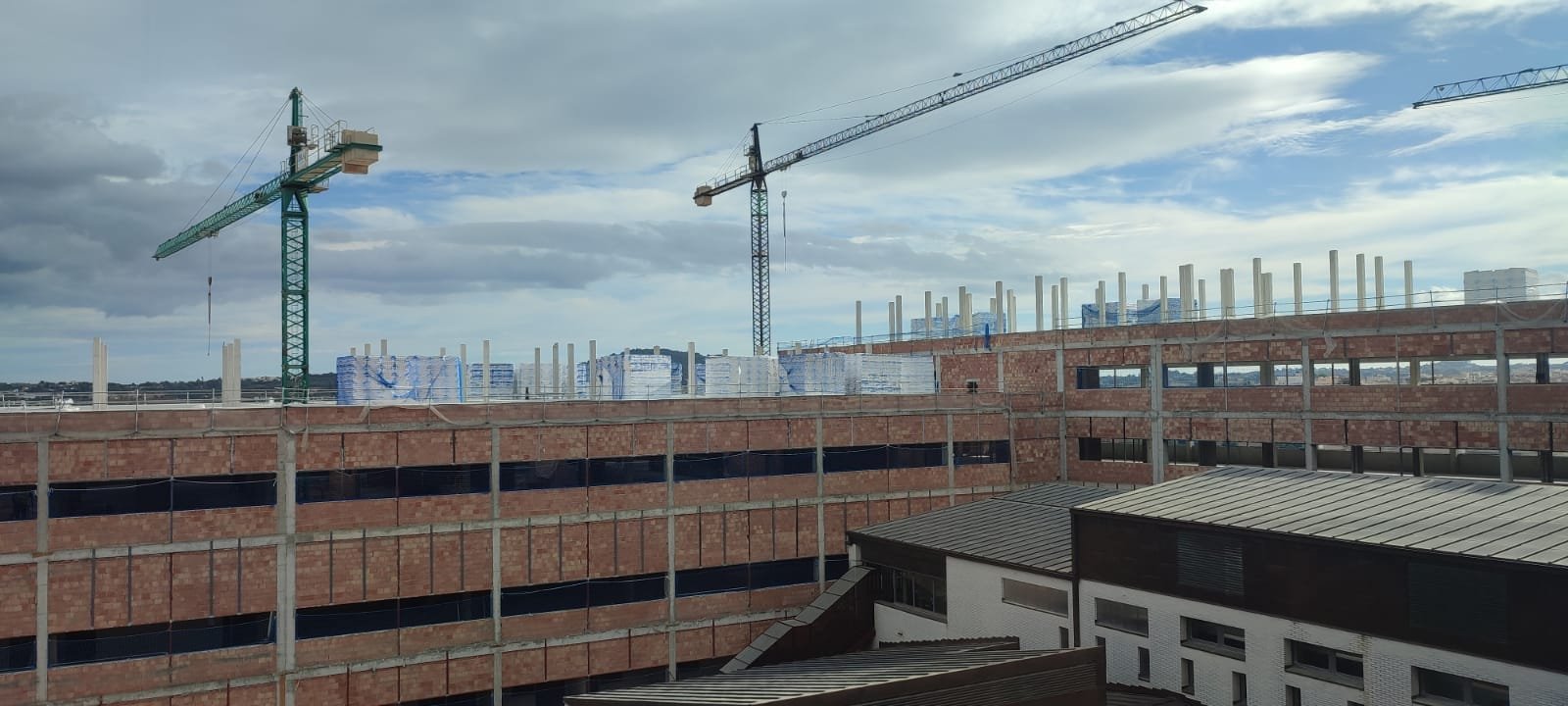

A lo largo de la visita, la consejera ha podido conocer los avances en la obra del edificio de uso ambulatorio, donde se finaliza la estructura y ya se han hecho los cierres con paredes de pladur en la planta baja, donde están los servicios de Rehabilitación y Hemodiálisis.
En cuanto al edificio industrial se ha acabado la cimentación y se ha iniciado la estructura de la primera planta. Se prevé que las obras del edificio ambulatorio estarán terminadas el primer trimestre de 2025. Después empezará la fase del equipamiento.
Tres grandes actuaciones: edificio de uso ambulatorio, edificio industrial y bloque quirúrgico
Las obras, incluidas en el Plan Director del centro, beneficiarán a una población de 150.000 personas y prevén las tres grandes obras siguientes, de cerca de 40.000 m2:
- La construcción de un nuevo edificio, en forma de letra L y conectado con el actual Hospital, que será principalmente de uso ambulatorio. Este edificio de nueva planta ocupará una superficie de 21.273 m2 distribuidos en dos plantas subterráneas (para aparcamiento), planta baja y tres plantas. Dado que la mayoría de los pacientes son externos y no necesitan acceder a los servicios internos del Hospital, se plantea un edificio independiente, que evitará la circulación innecesaria de personas por el interior de este. No obstante, por el hecho que sí que hay una parte de los pacientes que no son ambulatorios, se plantea la forma de letra L para facilitar la conexión con áreas internas del Hospital.
El edificio dispondrá de un aparcamiento subterráneo con 280 plazas (planta -1 y -2), dos servicios de uso ambulatorio, hemodiálisis y rehabilitación (planta baja), consultas externas y gabinetes de exploración (primera y segunda planta) y hospital de día médico y oncológico (tercera planta, que tendrá una conexión directa con el hospital actual).
- También se construirá un edificio industrial, que se convertirá en una central de instalaciones y servicios generales, que ocupará una superficie de 2.765 m2. Es un edificio de nueva planta, donde se instalan todos los equipos para adecuarlos en las normativas vigentes y aumentar la capacidad para dar servicio en las nuevas áreas. La cocina se ubicará en la planta baja. Así mismo, se renovarán y se actualizarán los equipos.
- Se ejecutará una gran reforma interior del edificio actual y se construirá una planta nueva en que se ubicará el bloque quirúrgico y obstétrico. La construcción de esta nueva planta quirúrgica y reforma interior de espacios del edificio actual (14.226 m2: 4.586 de ampliación y 9.640 de reforma) consiste principalmente en reformar el interior del actual Hospital y también en construir una nueva planta para ampliar el bloque quirúrgico y obstétrico.
Esta es la intervención más compleja desde el punto de vista técnico, puesto que se tiene que hacer procurando interferir tan poco como se pueda en la actividad del centro hospitalario.
En la planta primera se remodelará integralmente el bloque quirúrgico y obstétrico. Se transformará en cuatro quirófanos de cirugía mayor ambulatoria (CMA). Así pues, se dejarán los de la planta tercera para cirugía programada. Junto al bloque de CMA se pondrán boxes, el área de reanimación y vestuarios de pacientes y áreas de recepción. Se amplía también el bloque obstétrico y se ubica con buena conexión con el bloque quirúrgico.
En la tercera planta —de nueva construcción— se construirá un nuevo bloque quirúrgico: dispondrá de siete quirófanos, una unidad de reanimación (REA), catorce camas y una unidad de cuidados intensivos (UCI) con doce boxes.
